BDO - Conception Or
BDO - Réalisation Or
Bâtiment
Bâtiment d'enseignement
Neuf
Bois
Ouate de cellulose
BDO

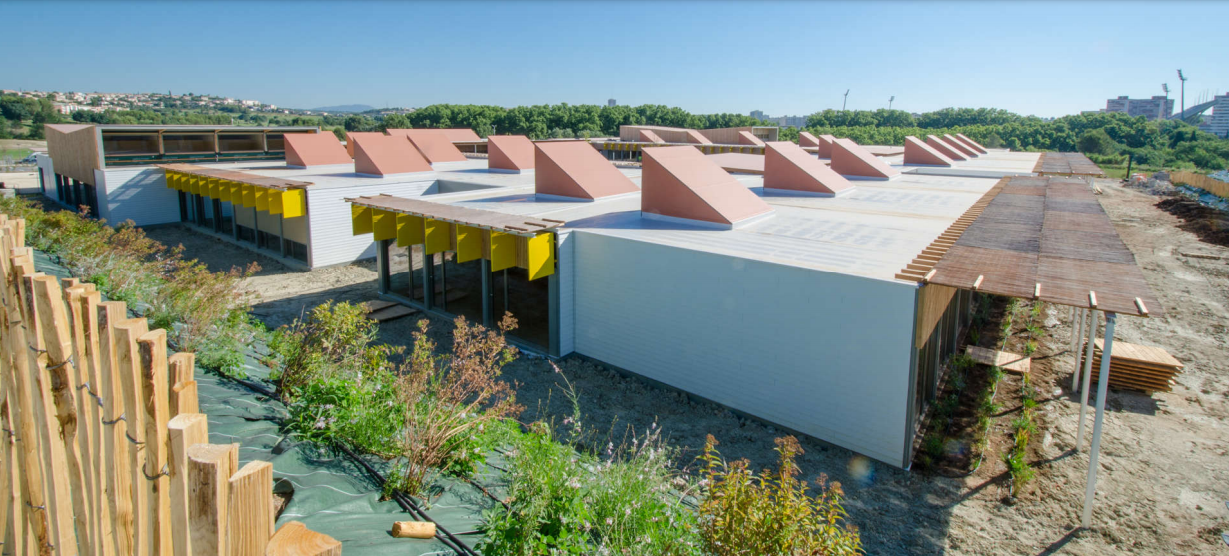

Groupe scolaire Nelson Mandela | Juvignac

Juvignac
|
34-Hérault

Le groupe scolaire Nelson Mandela de Juvignac a été reconnu Bâtiment Durable Occitanie niveau OR en phase Réalisation en décembre 2017, confortant ainsi le niveau OR déjà obtenu en phase Conception.

La construction du groupe scolaire Nelson Mandela découle de l’explosion démographique que connaît la ville de Juvignac. Le projet concerne la construction de 16 classes (8 classes maternelles et 8 classes élémentaires) prévu pour accueillir 450 élèves, dans le quartier des Constellations, nouvellement urbanisé de la ville. Le groupe est composé de 3 bâtiments organisés autour d’une cour centrale, tous de plain pied.
En raison de l’explosion démographique, le projet a été réalisé en conception-réalisation, à base de 157 modules tridimensionnels en bois, conçus, par une entreprise située à 20 km du site, pour être démontés et déplacés ailleurs sans affecter le fonctionnement du groupe scolaire lorsque les besoins auront changé.
Le projet a su ainsi miser sur les circuits courts et les entreprises locales, minimiser l’impact environnemental de sa construction, tout en garantissant un confort à ses occupants.

En bref

  • Usages : 16 salles de classes (8 maternelles et 8 élémentaires), 1 restaurant, 1 bâtiment CLSH
  • Localisation : 20 Rue Neptune, 34990 Juvignac
  • Démarche qualité : Bâtiment Durable en Occitanie
    • Climat : Méditerranée
    • Densité : Péri-Urbain
    • Référentiel : v 3.2

Les acteurs

Maitrise d’ouvrage : VILLE DE JUVIGNAC
Accompagnateur BDO : PHILIPPE GUIGON
Maitrise d’oeuvre, conseil, ingénierie : BTP CONSULTANTS , ALTÉABOIS , BET SAI , NETALLIA
Architecte : ATELIER GA
Entreprises et artisans : SELVEA , FERRINI BTP , MOBBE

Chiffres clés

Calendrier

  • Début des travaux : mars 2016
  • Livraison : juin 2017

Caractéristiques

  • Nombre de bâtiments : 3
  • Nombre de niveaux : 1
  • Nombre d’élèves : 450

Surfaces

  • Surface règlementation thermique (SRT) : 3844 m²

Coûts

  • Budget prévisionnel travaux : 5754 k€ HT
  • Budget prévisionnel MOE : 434 k€ HT
  • Budget total prévu : 6188 k€ HT
  • Budget réalisé : 6400 k€ HT
  • Coût total de l’opération : 1665€HT/m² (SURT)

Choix constructif / équipement

Système constructif

  • Structure : bois
  • Charpente et couverture :
    • Isolation en ouate de cellulose
  • Murs extérieurs :
    • Ossature bois sous bardage
  • Plafond :
    • Ossature bois - isolation en ouate de cellulose
  • Menuiseries :
    • Châssis : bois et aluminium
    • Vitrages : 44/2/12/44.2 (Uw = 1,6 W/(m².K))
    • Occultations : stores automatiques et casquette fixe

Équipements

  • Chauffage :
    • Production : PAC air/eau 95KW (x2)
    • Émission : radiateurs acier verticaux avec tête thermos
  • Eau Chaude Sanitaire : distribution ponctuelle par mini-ballons
  • Ventilation : double flux avec couplage sur batterie froide (bâtiment CLSH) (x1/bâtiment)
  • Refroidissement :
    • Salles de classe : ventilation naturelle nocturne
    • Bâtiment CLSH : rafraichissement actif par PAC air/eau
  • Eclairage  : LED
